重点项目进行时 | 捷报频传!佛坪抽水蓄能电站迈入全域协同施工新阶段

攻坚奋进势如虹,项目建设提速效。连日来,佛坪抽水蓄能电站项目建设捷报频传,多个关键工程节点相继突破。随着施工支洞相继贯通、地下工程施工通道网络成型,项目全面进入全域协同施工新阶段。

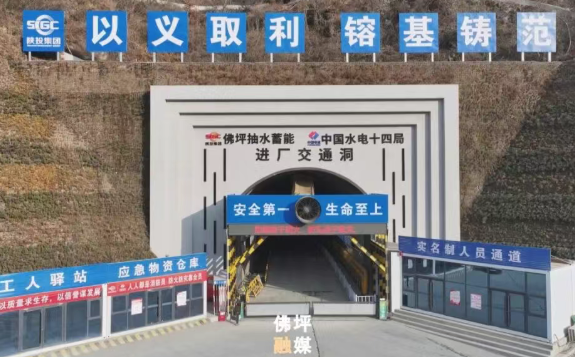

走进佛坪抽水蓄能电站项目建设现场,机械轰鸣声响彻山谷,施工车辆往来穿梭,作业人员各司其职、紧张奋战,各个施工区域同步作业、有序推进,处处呈现出大干快上、奋勇攻坚的火热场景。

记者实地走访获悉,今年以来,项目紧盯建设目标、抢抓施工黄金期,各项建设任务超额完成。1至2月,项目完成固定资产投资1.1亿余元,完成阶段性计划的109.95%;1月,2#、3#、5#施工支洞顺利贯通,主厂房岩锚梁浇筑圆满收官;3月,下水库拦沙坝首仓堆石混凝土浇筑完成、上水库大坝填筑启动,项目全面转入主体工程核心施工;4月29日,全长3310米的进场道路主体工程全线完工,打通施工运输关键命脉。5月以来,4#施工支洞贯通,1#引水下平洞上游段开挖到位,下水库拦沙坝浇筑至度汛高程,项目建设持续提速。

佛坪抽水蓄能电站是国家抽水蓄能“十四五”规划重点实施项目,也是佛坪县建县以来投资体量最大、带动效应最强的单体重大项目。项目总投资98.5亿元,总装机容量140万千瓦,设计年平均发电量14.36亿千瓦时。建成投产后,年均可消纳绿色清洁电能10亿千瓦时,节约标准煤30万吨,减少二氧化碳排放78.3万吨,兼具能源调峰、生态环保、经济带动等多重效益,是秦岭腹地名副其实的“超级充电宝”。

为保障项目高效推进,佛坪县建立提级调度、专班专抓、全程护航的服务保障机制,严格落实县领导包联、部门驻点服务制度,实行周调度、月通报工作模式。针对征地拆迁、施工用电、要素保障等重点工作,相关部门主动上门、靠前服务、闭环办结,第一时间疏通项目建设堵点难点,全力保障项目高效有序推进。

按照规划,项目预计2029年底全面竣工并网发电。未来,这座秦岭深处的绿色能源标杆项目,将承担陕西电网调峰、填谷、调频、储能等重要任务,既为保障区域能源安全、推动绿色低碳发展注入强劲动力,也将成为带动佛坪产业升级、群众增收,赋能县域经济高质量发展的核心引擎。
