春回大地,项目攻坚正当时。连日来,西岔河镇抽水蓄能移民安置点项目建设呈现一派热火朝天的繁忙景象,65套移民安置房屋正如火如荼加紧建设,三个标段全面进场作业,工程整体进展顺利,正按既定计划稳步推进。

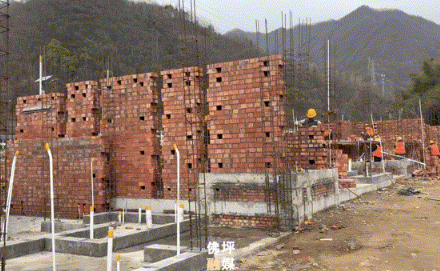

3月28日,记者在施工现场看到,各项目标段施工进度紧凑高效。一标段负责的19套房屋基础正负零以下施工及室内外回填土已全部完成,其中12套已转入一层主体结构施工阶段,工人们正忙着绑扎钢筋、支设模板等作业;二标段20套房屋基础施工也已全面收官,房心土回填工作全部完成,为下一步施工筑牢了基础;三标段26套房屋建设现场亦是机器轰鸣、人员忙碌,各项工序有序推进。
据了解,项目抢抓当前施工黄金期,科学组织、优化工序,全力加快工程进度。按照计划,今年5月将完成所有房屋主体建设,8月可实现竣工交付,确保2026年底群众能够顺利入住新房。项目建成投用后,将彻底改善移民群众的生活居住条件,切实提升群众幸福感、获得感,助力大家早日圆上“安居梦”。
